30日
2015-09

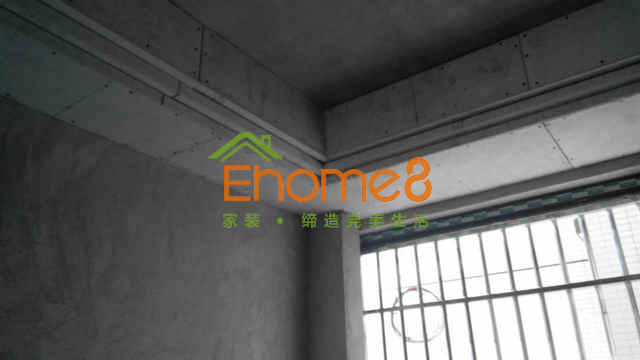

開工大吉,水電定位及,線管開槽
設計師、班長、監理等人到位
1日
2015-10

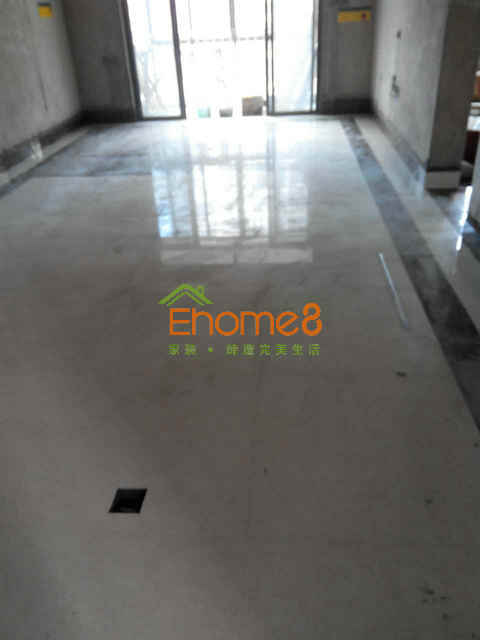

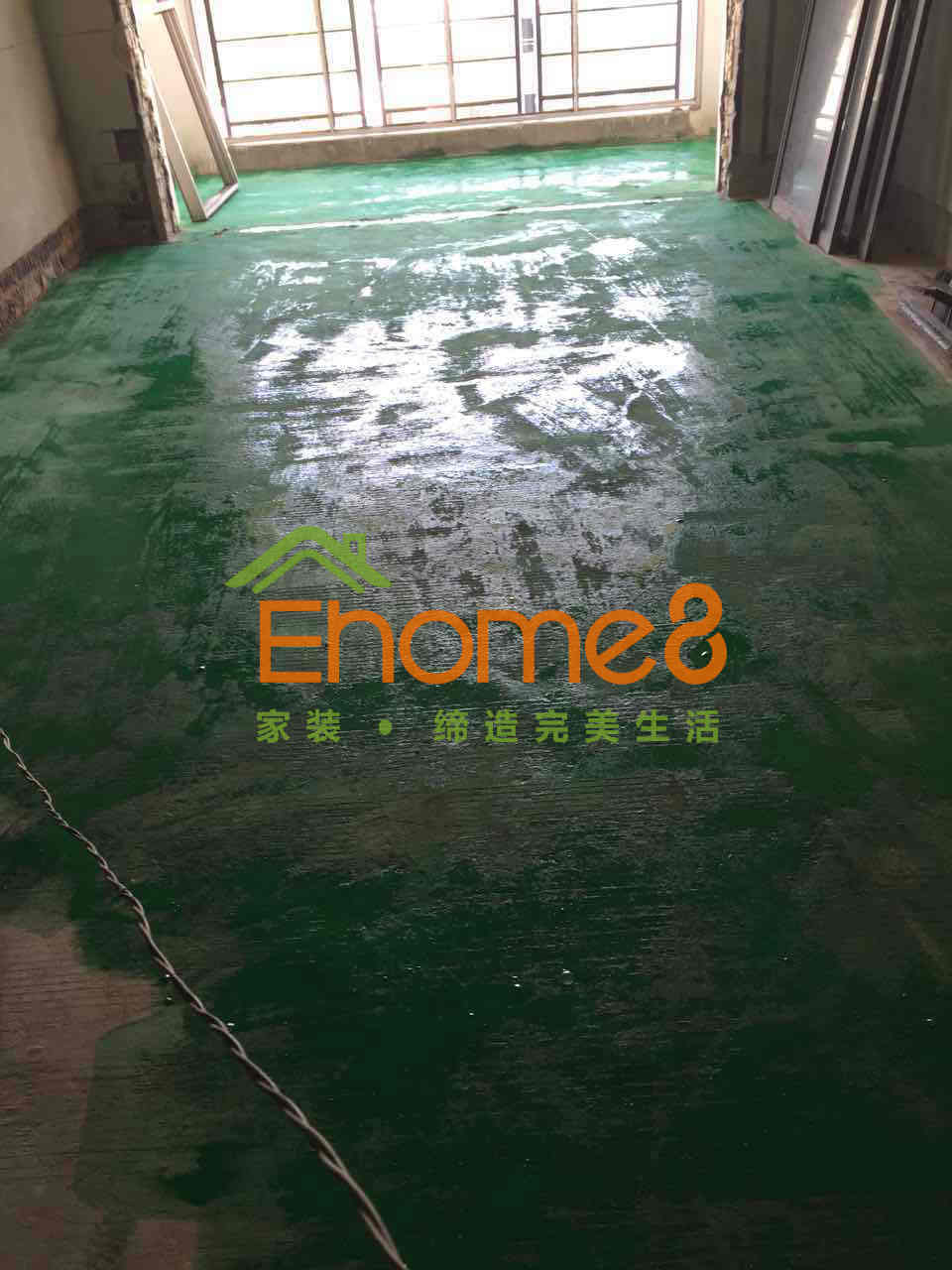

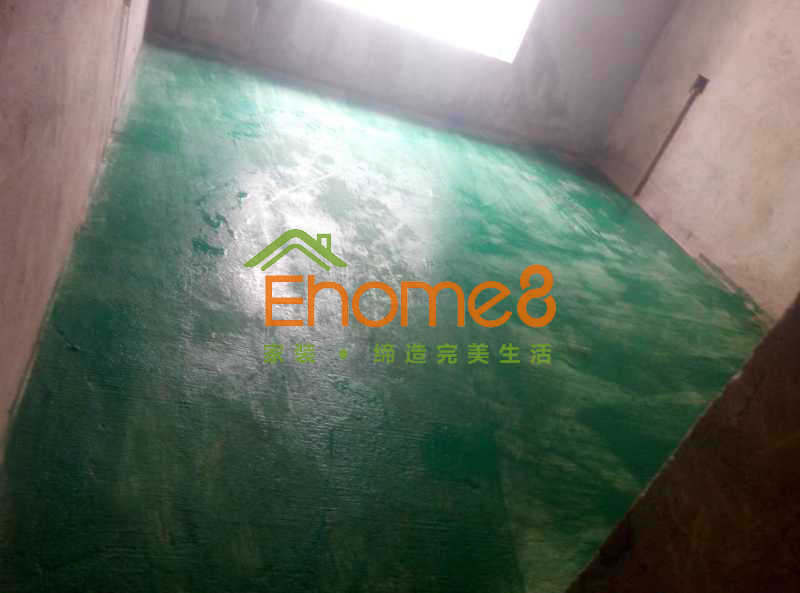

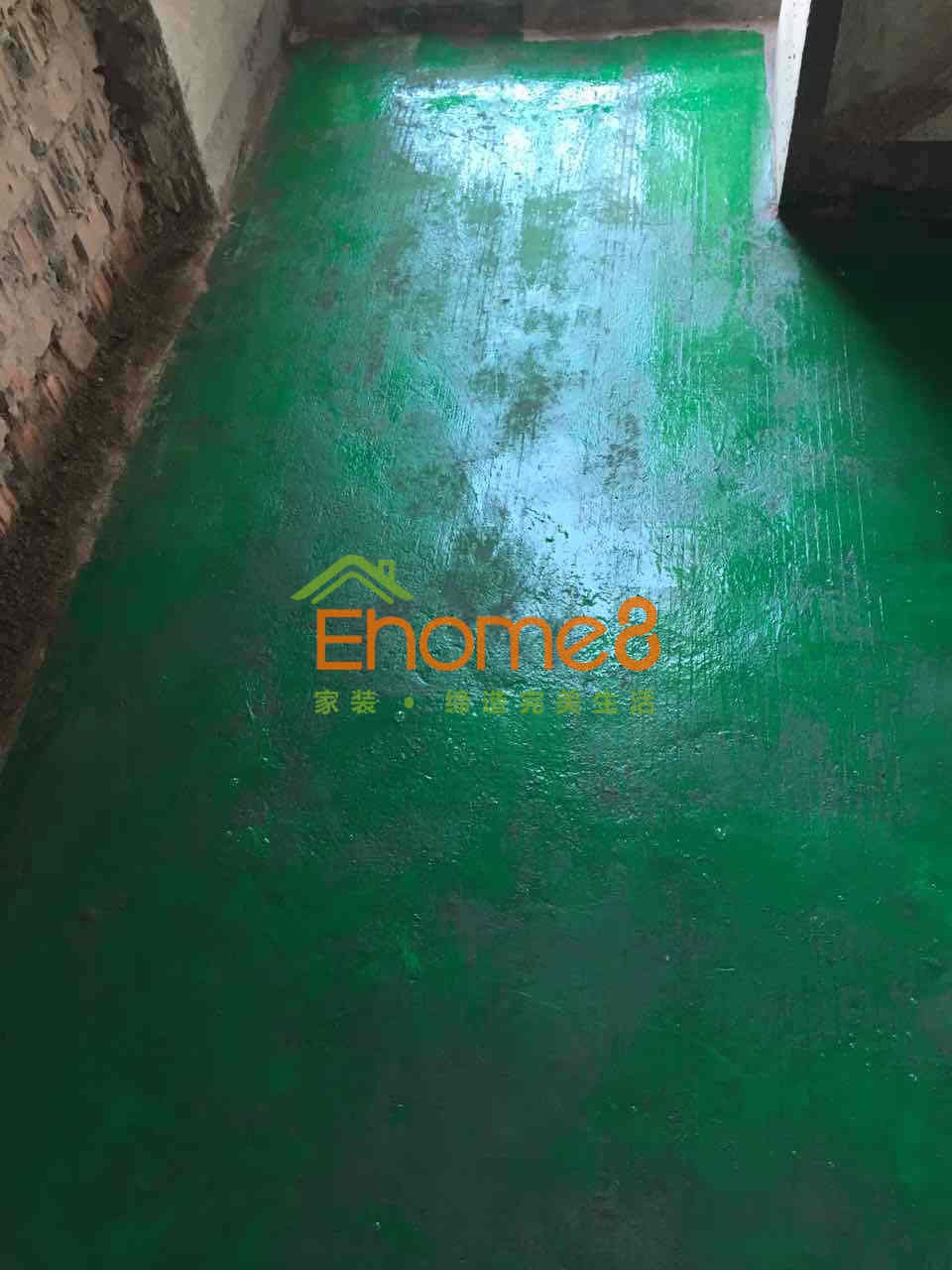

地面綠環地固的涂刷及水電材料的配送
計劃部安排工人配送
2日

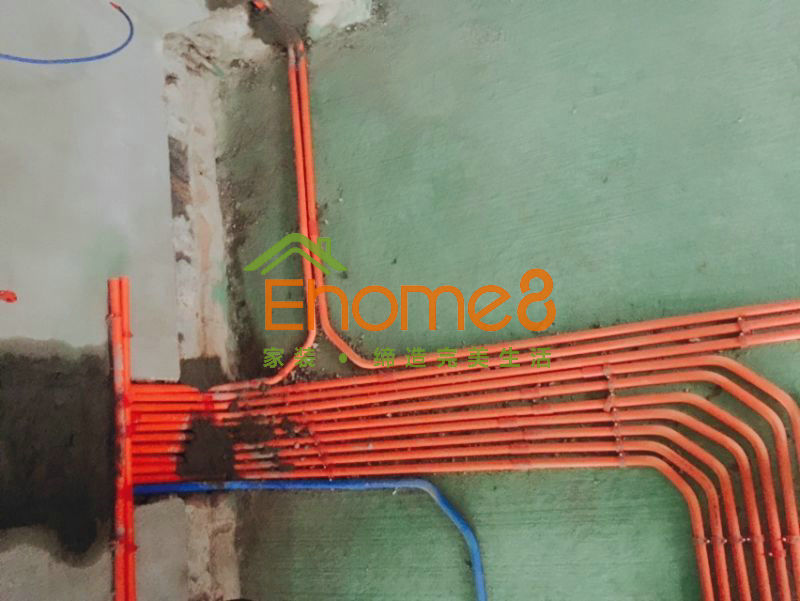

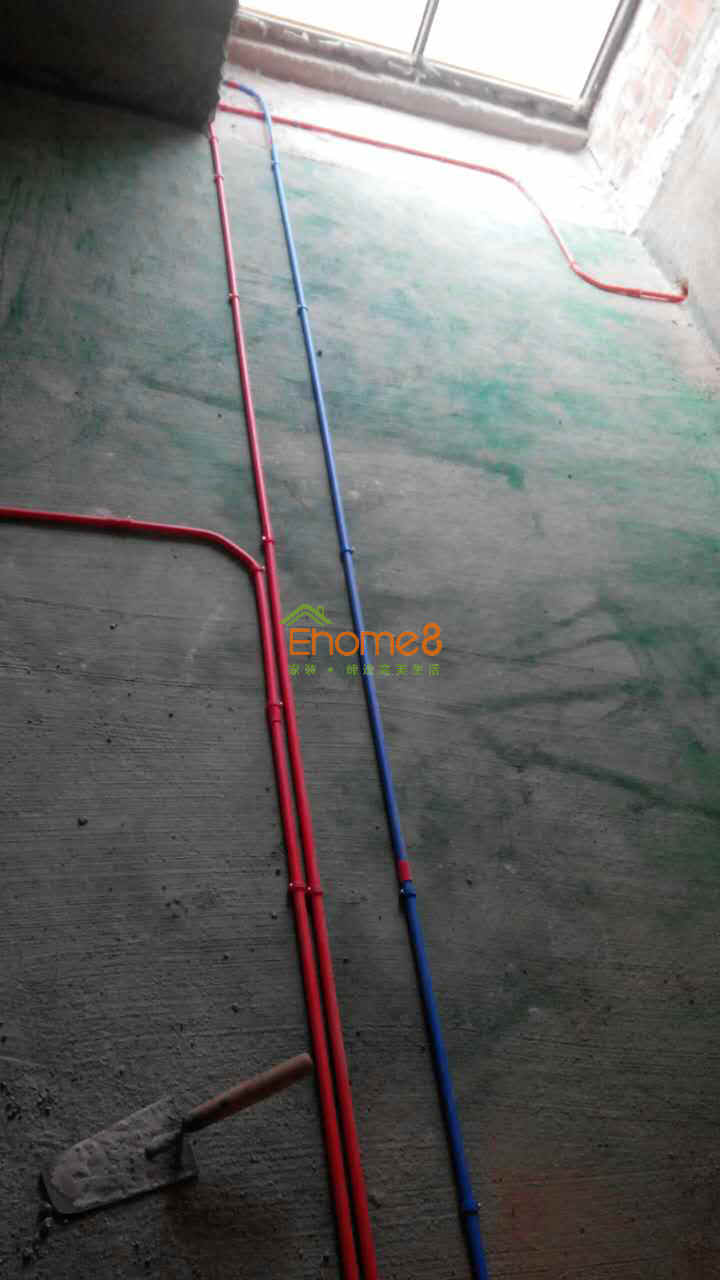

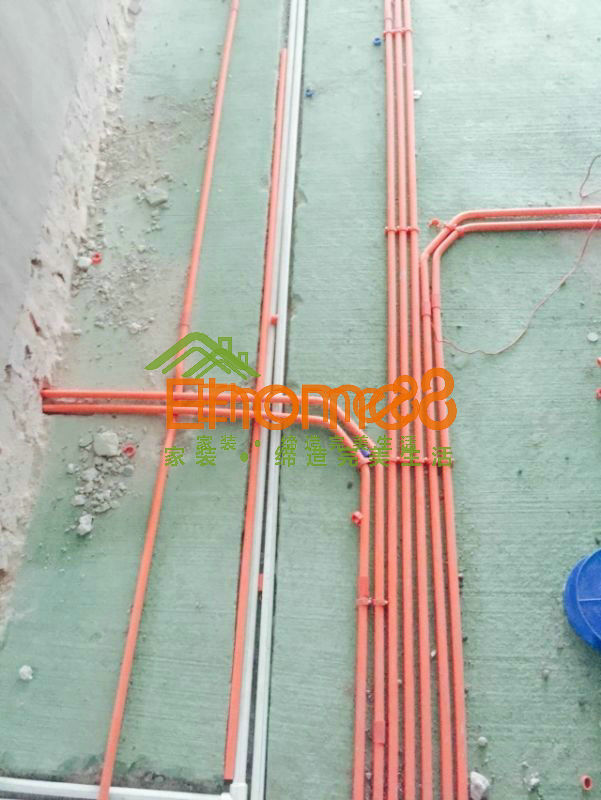

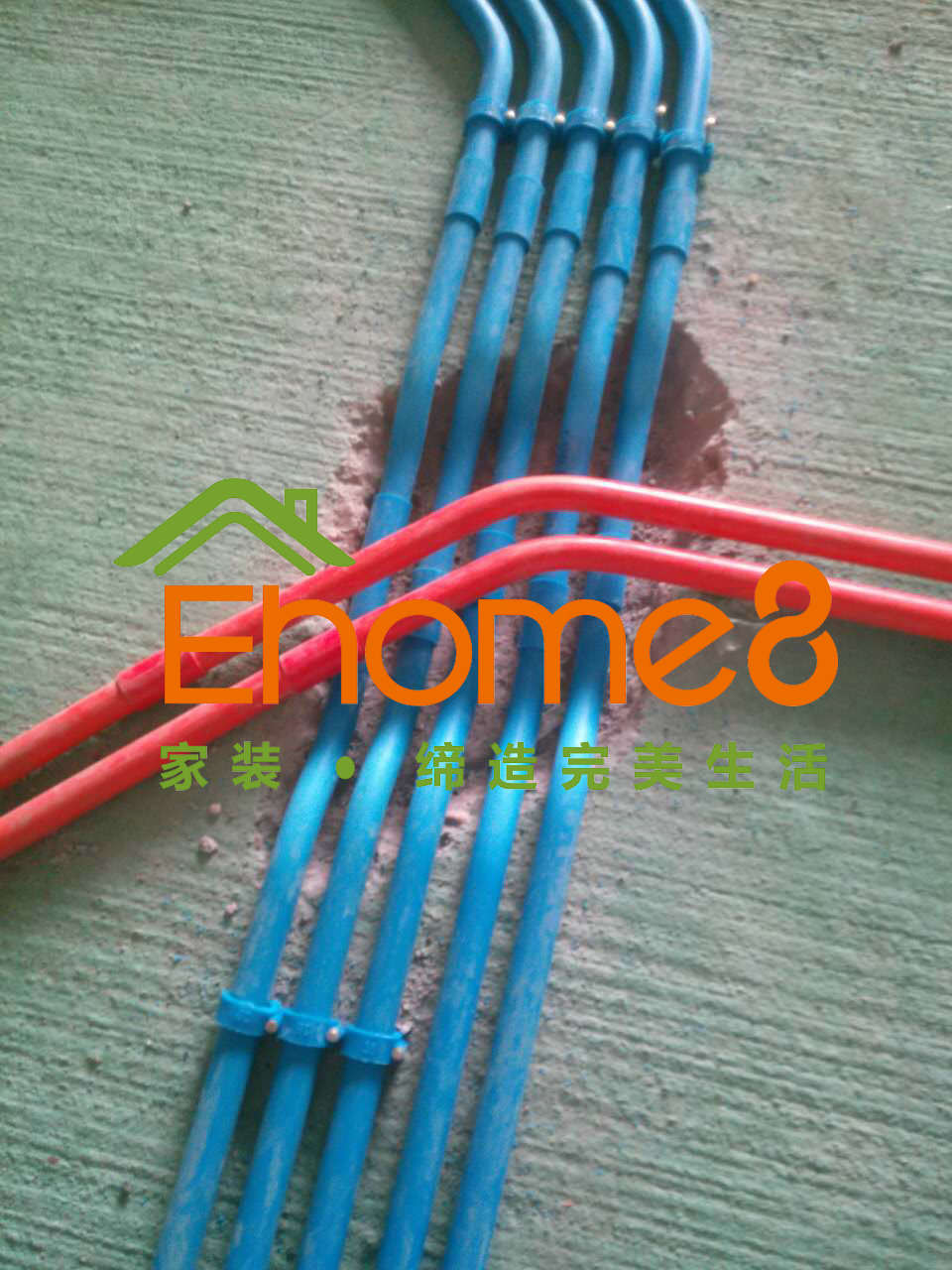

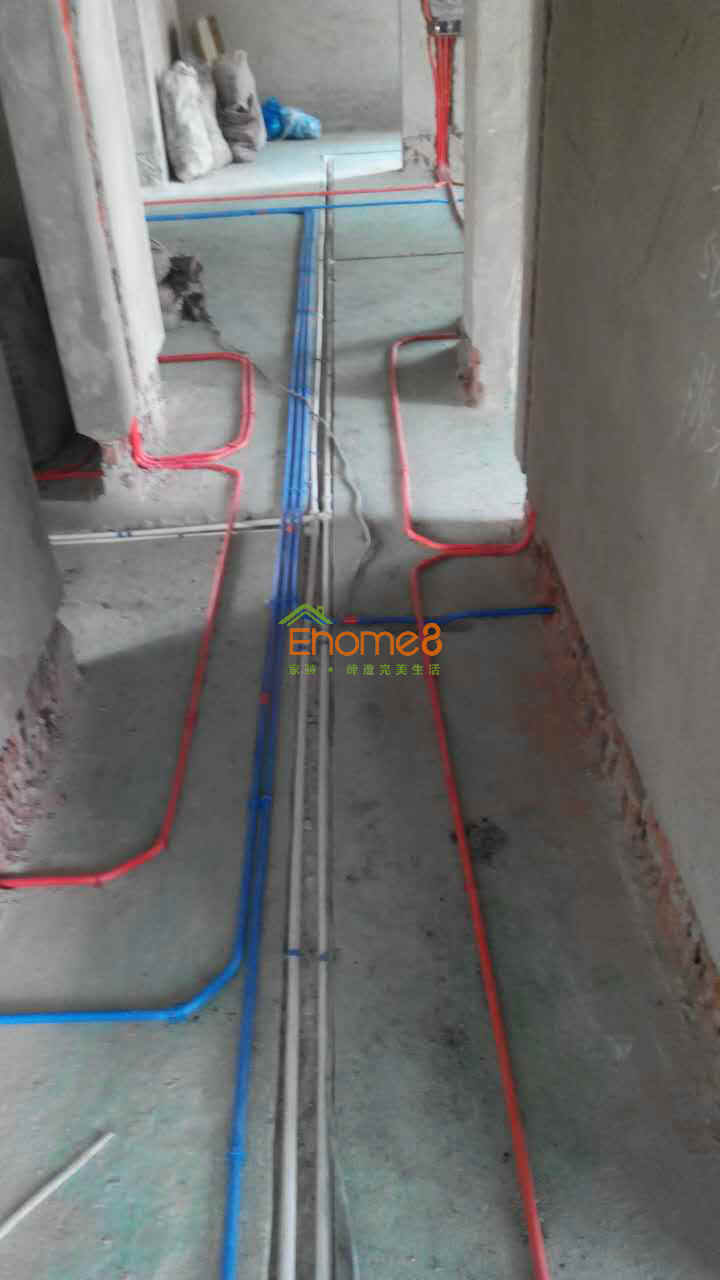

水電安裝
設計師、韋星芳、謝瑞彬等
8日

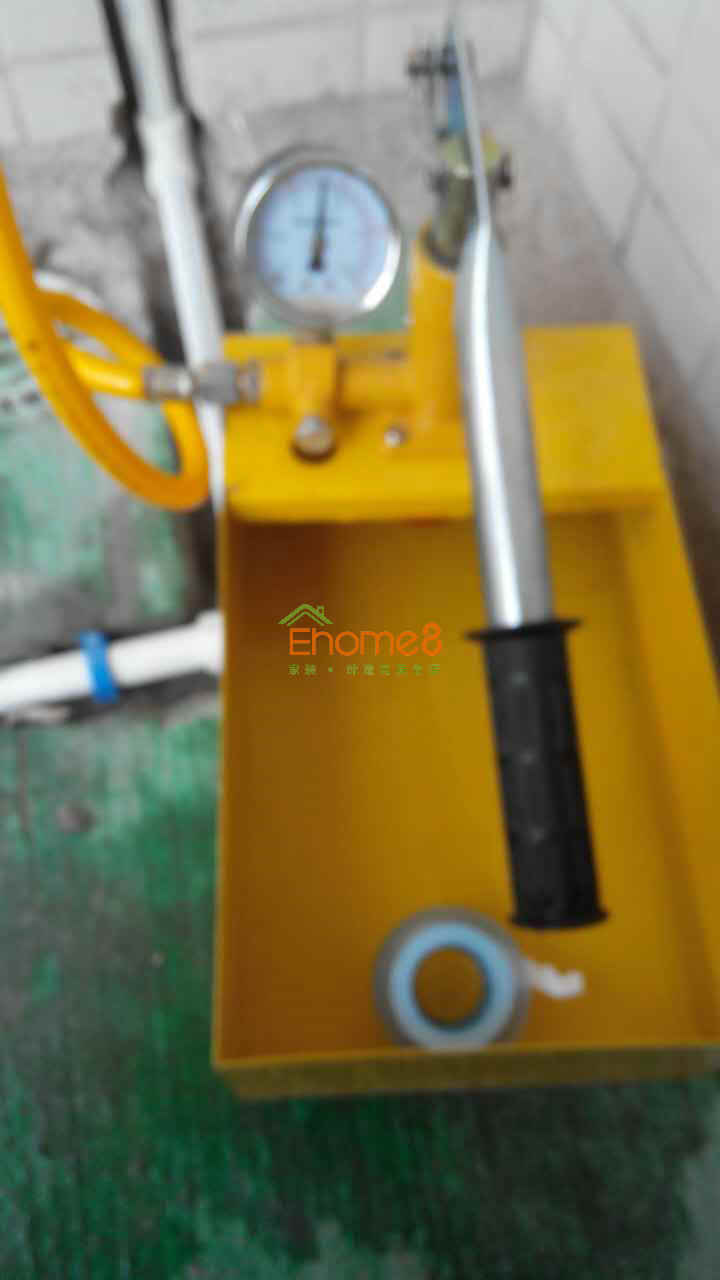

水電驗收通過
韋星芳、謝瑞彬等
9日

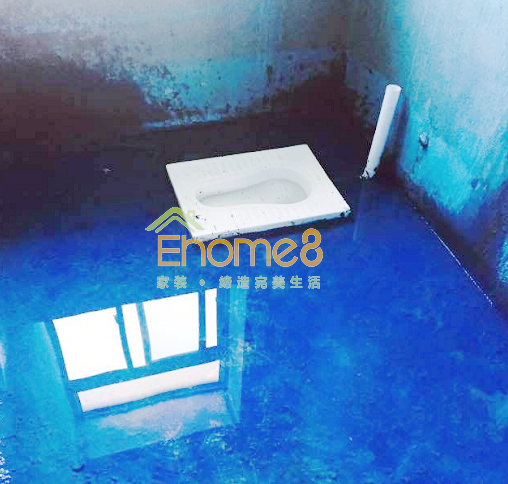

衛生間門安裝及衛生間有色防水的涂刷及閉水試驗,鋪磚完成。
吳非、鄭濤等
29日

鋪磚完成通過驗收

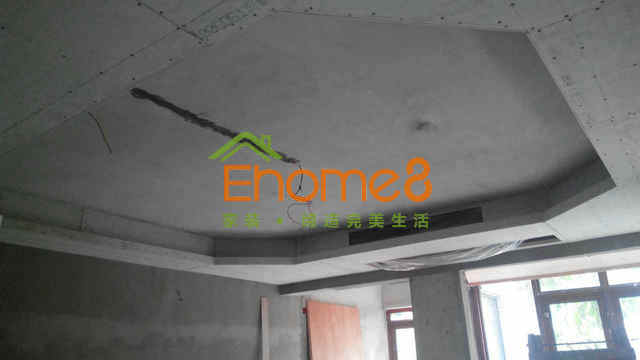

制作吊頂以及安裝吊頂
覃賢、韋祥等
5日

批刮膩子、平整墻面、涂刷乳膠漆
黃琛、李武
